丰满少妇内射一区_欧美一线高本道高清免费_欧美午夜视频一区二区_免费看一毛一级毛片视频,韩国精品一区,成人免费www在线高清观看,国模GOGO无码人体啪啪

您好,歡迎光臨廣州市格凌環保科技有限公司官方網站!

全國統一服務熱線:020-85828405 (劉經理)18820023260 (程經理)13580496604

新聞中心 New Center
聯系我們 CONTACT US
廣州市格凌環保科技有限公司

總部地址:廣州市番禺區大龍街廣華南路71號東瀚園商務大廈205

電話:020-85828405

郵箱:[email protected]

您當前位置: 首頁 > 新聞中心 > 行業動態
一體化預制泵站如何進行安裝
第一步:考察現場情況制定方案
    于一體化預制泵站的安裝而言,現場場地的結構是非常重要的,為此,在安裝前必須考察現場制定開挖方案,在開挖時要密切關注基坑的安全。泵坑底部必須是干爽的,不允許有水,如有,必須采取適當?shù)慕邓胧2扇『线m的基坑維護方式,避免泵坑坍塌。坑底要挖平,如果有需要,鋪上一層無石卵石層,用夯實機壓實,壓實程度達到90%的壓實試驗結果。泵坑開挖結束后,確認泵站進出水管連接管以及電纜等現場條件具備,才能進行泵站安裝。
第二步:泵坑開挖
    為了慮斜坡的穩定性,可能的排水方式等,應適于當前的土壤環境。坑底邊緣可做一個小型集水井,隨時排水,保證坑底平面無積水。
必須按設計圖紙開挖:
   (1)按圖紙設計的平面位置、標高及幾何尺寸進行施工放樣。
   (2)將基坑控制樁延長于基坑外2米處加以固定。
   (3)基坑開挖應保持良好的排水,基坑外設置集水井,以利于基底排水。
   (4)用挖機開挖至中砂層,將上層填土挖除,然后用毛砂回填至基底高程。
   (5)基坑開挖后應檢驗基底承載力(基底承載力要求大于150kpa),若承載力達不到要求,應按監理工程師的指示處理。
   (6)基坑開挖過程中,若發現圍護結構有滲漏必須及時封堵。

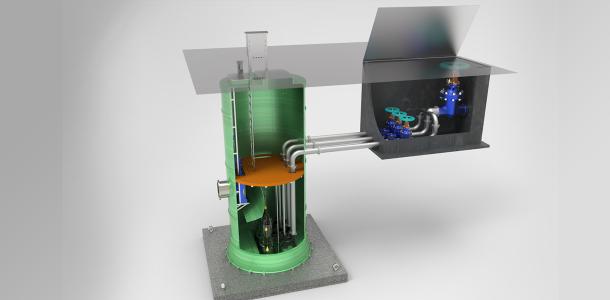

一體化預制泵站
第三步:井底打好基礎
   要保證一體化預制泵站的正常運行,安裝的時候必然要打好井底基礎,鋪平井底,灌沙并夯實。如果有需要,鋪上一層無石卵石層,用夯實機壓實,壓實程度達到90%的壓實實驗結果,如果是敏感性地基,在執行壓實操作時,必須特別小心。
第四步:正確安裝井筒
   用毛刷清潔水泥底板表面,確保安裝面和泵安裝法蘭之間沒有泥土等雜物。用起重吊鉤吊起泵體,放在水泥底板上的地腳螺絲圈中間。操作時,不要把泵體碰到地腳螺絲,因為地腳螺絲易碰壞泵體表面。注意確認罐體的進出口方向正確性,另注意需要落在混凝土基礎的中心位置,保證對壓實層的壓力均勻。檢查泵站是否垂直。安裝固定支架和擰緊螺母。在混凝土灌漿過程中,在泵站內灌水至少至1500mm,以此獲得充足的平衡力。筒體上的灌漿孔均可以使用。灌注過程中保證混凝土均勻填滿整個筒體底部。
第五步:管道接口連接
   連接前,要在泵站井筒四周用鵝卵石或者沙子回填到連接管的最低面,并壓實。進口端安裝應檢查:管和密封圈必須干凈,進水管對準連接處,連接的地腳螺絲要固緊。法蘭節要確保密封嚴實,對準管,對稱均勻緊固。
主站蜘蛛池模板: 皮山县| 弥渡县| 布尔津县| 高密市| 丰原市| 新邵县| 黔西县| 涪陵区| 玉屏| 云南省| 青田县| 郎溪县| 同仁县| 金乡县| 徐汇区| 巧家县| 襄樊市| 紫云| 南漳县| 佛冈县| 太原市| 夏河县| 中西区| 峡江县| 松滋市| 保靖县| 定南县| 惠东县| 巴南区| 盐边县| 九寨沟县| 阜新| 高安市| 麟游县| 徐闻县| 金乡县| 容城县| 顺义区| 博湖县| 南丹县| 合肥市|
